注文住宅の流れを徹底解説|全体スケジュールや進め方を詳しく紹介

注文住宅を考え始めたとき、まず直面するのが「何から始めて、どう進めていけばいいのかわからない」という問題ではないでしょうか。

注文住宅は自由度が高いぶん、やることも多く、初めての方にとっては全体像をつかみにくいのが難しいもの。

入居時期の目安や、各段階での施主の役割が整理できていないと、あとで慌ててしまい、思い通りの建築にならなくなるといったケースが少なくありません。

国土交通省による、令和5年度の「住宅市場動向調査報告書」では、注文住宅を建てた方々が、住宅選びの過程で「妥協した」と感じたポイントは多様であることがわかります。

最も多いのは「価格・家賃(予定より高くなった)」で67.9%、次に「住宅の広さ」38.1%、「間取り・部屋数」28.9%と続きます。

注文住宅においては、不安をなくすためにも、あらかじめ流れとスケジュールを把握しておくことが大切です。

この記事では、注文住宅の進め方を6つのステップに分けて、スケジュール感と段取りを時系列でわかりやすく解説します。

福岡県・山口県の安成工務店の展示場はこちら

注文住宅の基本的な流れとは?

注文住宅を検討するうえでまず押さえておきたいのが、家づくり全体の流れとその進み方です。

ここでは、以下の2つの観点から「注文住宅の進め方」を解説します。

  • 注文住宅の家づくりのステップは6つ
  • 注文住宅の完成までにかかる期間の目安は1年ほど

それぞれの内容を順に見ていきましょう。

注文住宅の家づくりのステップは6つ

注文住宅は、「情報収集」から「入居」まで、大きく6つのステップに分けて進みます。

それぞれの段階で施主が判断したり行動したりする場面があるため、工程ごとに段取りを把握しておきましょう。

また実際には「土地が決まらない」「申請が遅れる」「プランを修正する」などでステップが前後したり、期間が延びることもあります。

柔軟に構えて進めることが大切です。

家づくりのおおまかな流れは、次の通りです。

  • 情報収集とイメージづくり
  • 土地探し・住宅会社選び
  • 住宅会社との契約・プラン設計
  • 最終プラン決定・確認申請
  • 着工・上棟・完成
  • 引渡し・入居・各種手続き

たとえば、土地探しや間取りの決定・確認申請や最終調整などでは、すべてを住宅会社に委ねるのではなく、施主自身の意思決定が求められる場面も出てきます。

このように、注文住宅は「考える → 決める → 行動する」という流れを何度も積み重ねながら、少しずつ形になっていくのです。

そのため、あらかじめ全体像を時系列で把握しておくことで見通しが立ち、計画に余裕を持たせることができます。

住宅会社とのやりとりの流れ

注文住宅を建てるにあたっては、住宅会社との打ち合わせも欠かせません。

契約前後で、それぞれ以下のようなやりとりが発生します。

契約前のやりとり(検討段階)
要望や予算についてのヒアリング
建築プランの提案と修正
見積書の作成と費用確認
会社や担当者との相性を見極める期間
契約後のやりとり(設計〜着工まで)
間取りや設備仕様などの詳細な打ち合わせ
設計図面の最終確認
建築確認申請などの手続き
着工前の最終確認と工事スケジュールの確認

この流れの中で注意したいのは、「何をいつまでに決めるか」があいまいなまま進んでしまうことです。

スムーズに家づくりを進めるには、施主自身が打ち合わせ内容をしっかり把握し、必要な判断をタイミングよく行うようにしましょう。

担当者との信頼関係を築きながら、ひとつひとつの確認を丁寧に重ねていくことが、納得のいく家づくりにつながります。

注文住宅の完成までにかかる期間の目安は1年ほど

注文住宅は、最初の準備から完成・入居までにおおよそ8〜12か月かかるのが一般的です。

ただし、家づくりの進み方や、土地探しの長期化・打ち合わせの回数・申請手続きの混雑状況などによっては、予定よりも時間がかかることもあります。

ほかにも、建築工事は天候や資材納品の遅れなど、不確定要素の影響を受ける可能性があるため、余裕を見たスケジュール管理が重要です。

各段階でかかるおおよその期間は、以下の通りです。

家づくりの進み方
おおよその期間
情報収集・会社探し 約1〜2か月
土地探し・購入手続き 約1〜3か月
プラン設計・契約 約1〜2か月※1
設計の確定・確認申請 約3か月
工事(着工〜完成) 約5〜6か月※2
引渡し・入居準備 約1か月

※1:一般的には1〜2か月が目安ですが、住宅ローンの仮審査・本審査の通過状況や、間取り調整が複数回に及ぶ場合には、さらに1か月以上かかるケースもあります。

※2:木造2階建ての標準的な戸建て住宅であれば、着工から完成までは5〜6か月程度といわれていますが、安成工務店では、おおむね6か月程度と説明させていただいております。

このように、どの段階にもある程度の時間がかかるため、「いつ住み始めたいか」から逆に考えて準備を始めましょう。

たとえば、翌年3月の入居を希望する場合は、前年の春〜夏には動き始めるのが理想です。

注文住宅入居までの進め方をスケジュール形式で紹介

注文住宅ではやることが多いため、全体の流れを時期別に整理しておくことで、計画が立てやすくなります。

ここでは、次のように入居希望日をゴールとして、逆算しながら進めるべき項目を時期別に紹介します。

  • 【1年前までにやること】情報収集とイメージづくり
  • 【10か月前までにやること】土地探し・住宅会社選び
  • 【8か月前までにやること】住宅会社との契約・プラン設計
  • 【6か月前までにやること】最終プラン決定・確認申請
  • 【2か月前までにやること】中間工事・仕上げの確認と引渡し準備
  • 【1か月前までにやること】完成まで
  • 【注文住宅完成後にやること】引渡し・入居・各種手続き

以下からは、それぞれのタイミングで施主がやるべきことを、順番に見ていきましょう。

【1年前までにやること】情報収集とイメージづくり

家づくりの第一歩は、「どんな暮らしがしたいか」を具体的に思い描くことから始まります。

この段階では、家族などと一緒に自由に理想をふくらませながら、自分たちにとっての「いい家」のイメージを固めていきましょう。

まずは、以下のようなことから始めてみるのがおすすめです。

  • SNS・住宅雑誌・モデルハウスなどを見て、理想の暮らしを集める
  • 家づくりメモや「やりたいことリスト」を作る
  • 家族で話し合い、優先したいことをすり合わせる
  • 住宅会社の無料相談を利用して、わからないことを解消しておく

このタイミングでは、情報を「集める」ことと「整理する」ことがポイントです。

気になった間取りや設備の画像はスマホに保存したり、希望をノートに書き出しておいたり、モデルハウス見学で感じたことを家づくりメモで記録したりしておくと、住宅会社との打ち合わせが始まったときに役立ちます。

土地の有無によってスケジュールが異なるため注意

家づくりのスケジュールは、土地を「探すところから始める場合」と「すでに土地を所有している場合」とで、大きく変わってきます。

それぞれのケースで、どんな違いがあるのかを見ていきましょう。

土地探しから始めると、家づくり全体が長期化しやすい

土地探しからスタートする場合は、条件に合う土地を見つけるまでに平均で2〜6か月かかるといわれています。

この期間も家づくりのスケジュールに含まれるため、契約や設計に入るタイミングが遅くなる可能性があります。

さらに、土地と建物を別々に検討する進め方は、あとからの調整が難しくなりがち。

土地と建物を個別に探すとなるとプラン変更や工事の遅れにつながるでしょう。

こうしたリスクを防ぐためには、土地探しと建物の計画を並行して進めながら、できるだけ早い段階で住宅会社に相談することが大切です。

土地を所有していれば、設計や着工に早く進める

すでに土地がある場合は、調査や法的チェックを早めに済ませることが可能。

法的チェックには、「建ぺい率・容積率の確認」「用途地域」「接道義務」「都市計画道路予定地の有無」などがあります。

専門的な判断が必要なため、不動産会社や住宅会社に調査を依頼し、建築可否を事前に確認しておくことが重要です。

チェックが早まれば、間取りや建物のプラン設計にすぐ取りかかれるため、打ち合わせの流れもスムーズになるでしょう。

ただし、住宅会社によっては「購入済みの土地に建てる場合」に、対応条件や工事内容に制限をかけていることもあります。

たとえば、地盤の強度が足りない場合は地盤改良が必要になったり、隣地との高低差が大きいと擁壁工事が発生したりします。

狭小地や旗竿地では、建ぺい率や採光の関係で希望のプランが難しいこともあるため、

契約前に早い段階でその土地で建築が可能かどうか、あらかじめ住宅会社に調査を依頼し、状況を確認しておくことが大切です。

また、スムーズに進めるためには、土地の状態(高低差や接道状況など)や周辺環境も、事前にしっかり把握しておきましょう。

【10か月前までにやること】土地探し・住宅会社選び

この時期は、家づくりを「動かす」ための土台を整えるタイミングです。

土地の候補を絞りつつ、住宅会社とも本格的に次のようなやりとりを始めましょう。

  • 希望エリアや予算などを整理する
  • 条件に合う土地を探して見学へ行く
  • 気になる土地は早めに不動産会社へ相談する
  • 住宅会社の資料を複数社から集める
  • プランや担当者の印象を比較する

土地選びと住宅会社選びを同時に進めることで「この土地でどんな家が建てられるか?」という、現実的なイメージがつかめます。

また、土地は早い者勝ちになることも多いため、判断に迷ったときは早めに住宅会社へ相談しながら動くのがおすすめです。

【8か月前までにやること】住宅会社との契約・プラン設計

住宅会社が決まったら、具体的な家づくりがスタートします。

この段階では、契約と同時にプランづくりの打ち合わせも本格化し、以下のようなことを行っていきます。

  • 建築請負契約を正式に結ぶ
  • 間取りや設備の打ち合わせを始める
  • 暮らしに合う動線や広さを検討する
  • 設備や仕様のグレードを確認する
  • オプションの必要・不要を選定する

この段階では「選択の連続」に疲れてしまう方も少なくありません。

住宅会社から提供される標準仕様の一覧や、過去の施主の選定例などを参考に、「優先順位をつけて決める」意識を持つと、判断の負担が軽減できます。

契約後の変更は、内容によって追加費用や工程変更が発生する場合があります。

そのため、不明点や気になる部分は必ず契約前に確認しておきましょう。

間取りや仕様の打ち合わせでは、「どこで・どんなふうに暮らすか」を具体的に思い描きながら進めていくことが大切です。

住宅設備の標準仕様とオプションの違いも、8か月前時点で把握しておくと、後々の予算調整がしやすくなります。

また、進行中は、複数の選択や確認事項が一度に押し寄せる時期です。

迷いや抜け漏れを防ぐためには、住宅会社から配布される「決定事項チェックリスト」や「工程表」を活用したり、自分で進捗を整理できるノートやアプリを用意しておくと安心です。

【6か月前までにやること】最終プラン決定・確認申請

家づくりの内容をしっかりと固めたら、建築に向けた準備と各種申請の手続きを進めていきます。

この時期に取り組むべきことは、以下の通りです。

  • 図面と設計内容を最終決定する
  • 工事費の最終見積もりを確認する
  • 全体の資金計画をここで確定させる
  • 建築確認などの各種申請を依頼する
  • 住宅ローンの本申込みに入る

図面の確定後は大きな設計変更が難しくなるため、間取りや設備に迷いがある場合は、このタイミングまでに調整を済ませておきましょう。

また、建築確認申請(建物が法令に適合しているかを確認するための手続き)には、一定の審査期間が必要です。

建築確認申請とは、建築基準法第6条に基づき、一定規模以上の建築物を建てる際に必要な手続きです。

2025年4月の法改正により、木造住宅であっても2階建て以上、または延べ面積が200㎡を超える建築物は、建築確認申請の対象となります。

建築予定地や建物の規模・仕様によって必要な手続きが異なる場合もあるため、具体的な要否は住宅会社や建築士に確認しましょう。

審査にかかる期間は、自治体や混雑状況によって異なりますが、通常は1か月程度が目安です。

繁忙期には数か月近くかかるケースもあるため、余裕を持って申請を進めましょう。

流れが滞らないように、スケジュールには余裕を持たせておきましょう。

ローンについても、仮審査から本申込みに切り替える時期なので、提出書類の準備も早めに行っておくと安心です。

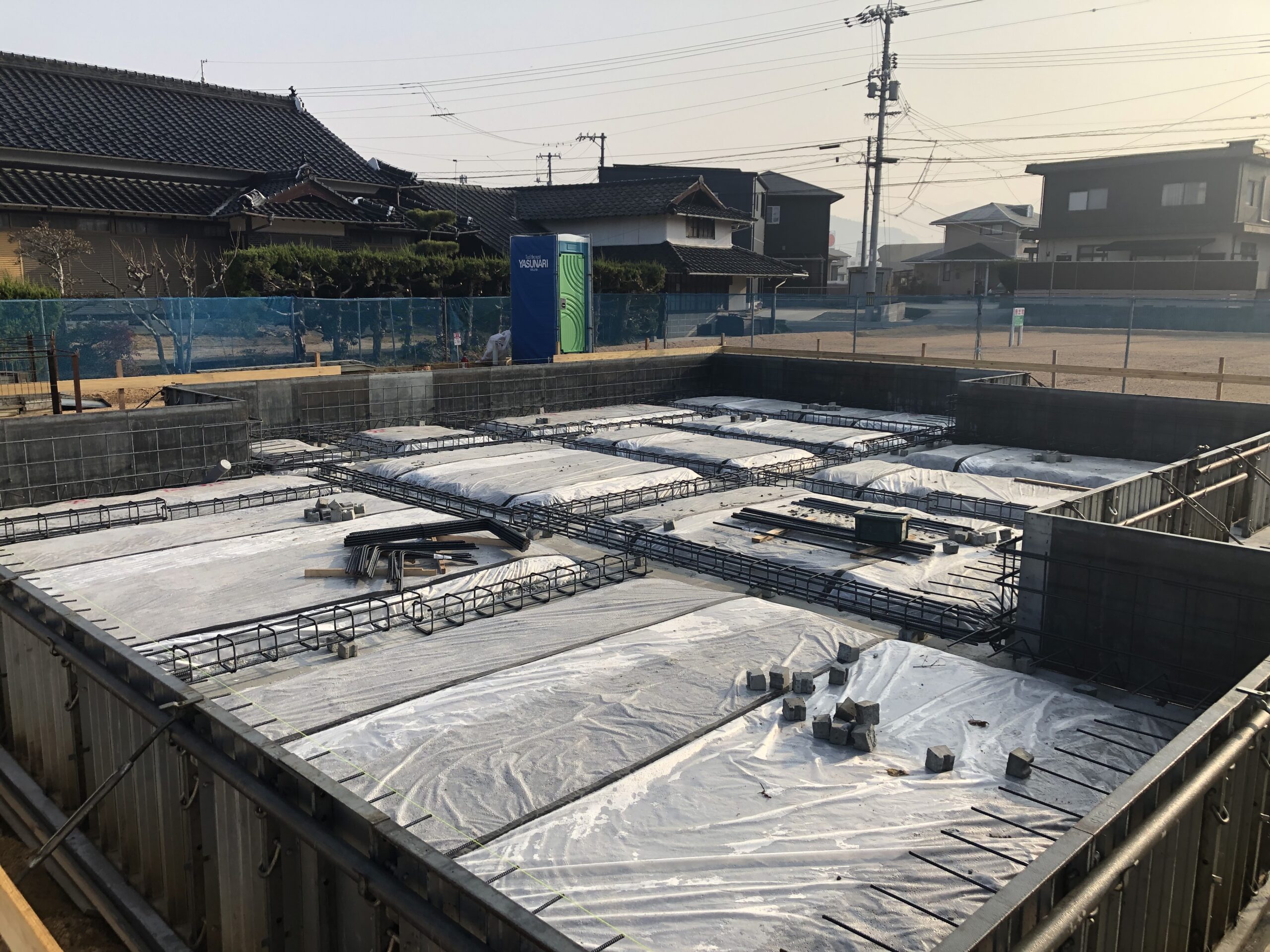

【2か月前までにやること】中間工事・仕上げの確認と引渡し準備

この時期は、構造や配線などの内部工事が進み、内装や外構の仕上げ段階に移ります。

照明やコンセントの位置、収納の細部など、実際に現場を見ながら調整するタイミングもあります。

また、火災保険や登記など引渡しに向けた事務手続きも徐々に始まるため、必要書類の準備や関係機関とのやりとりを進めておきましょう。

【1か月前までにやること】完成まで

建築工事が終盤に入ると、内装の仕上げ工事や照明・設備などの器具付け工事、外構工事などが進んでいきます。

完成後の引渡しに向けて、施主として次のようなことを確認しておきましょう。

  • 工事の様子を写真で記録しておく
  • 工事中に現場を見学する機会を持つ
  • 完成前に施主検査を行う
  • 不備や手直しの有無を引渡し前に確認する

現場を見に行くことで、図面では分からなかった空間のイメージがつかみやすくなり、完成後のイメージをより具体的に確認できます。

施主検査では、仕上がり具合、設備の動作などをしっかりチェックし、気になる点があれば引渡し前に対応してもらうことが大切です。

特に見落としがちなのは「床下収納の開閉」「換気扇や照明の動作」「引き戸の建付け」など。

検査時には、スマホで撮影しながら確認を進めると記録にもなり、補修依頼もしやすくなります。

【注文住宅完成後にやること】引渡し・入居・各種手続き

家が完成しても、引渡しから入居まではまだいくつかの準備が残っています。

新生活を気持ちよくスタートするために、次のような対応を進めておきましょう。

  • 住宅ローンの実行手続きを行う
  • 登記や火災保険の加入を済ませる
  • 引越し業者や日程を手配する
  • 電気・ガス・水道の契約を確認する
  • 住所変更などの手続きを行う
  • 近隣へのあいさつを済ませておく
  • 保証制度や定期点検を確認しておく

住宅ローンの実行には登記完了が必要になるため、関係機関とのやりとりは早めに済ませておくと安心です。

登記完了が遅れると、金融機関や手続きスケジュールによってはローンの実行決定に影響する場合があり、引渡しや引越しスケジュールに影響が出る可能性もあります。

特に繁忙期や年末年始は登記官の業務が混み合うため、スケジュールは早めに調整しておきましょう。

また、引越し直前は何かとバタつきやすいため、ライフラインの契約や住所変更などは前もって段取りを立てておきましょう。

引越し時期が近づいたら、「旧居の解約日」「退去立会い」「荷造りのスケジュール」「家電の新調・取り付け」「新居のカーテンや照明の採寸」などを一覧にしてチェックできるようにしておくと安心です。

さらに、新居での暮らしをスムーズに始めるためにも、ご近所へのあいさつは早めに済ませておくのがおすすめです。

入居後に行われる定期点検や保証の内容も、引渡し時にしっかり確認しておきましょう。

点検のタイミングは「申込みが必要なもの」「住宅会社から案内が来るもの」など形態がさまざまです。

また、保証内容の中には「施工箇所の写真提出」や「定期点検を受けること」が条件になっているケースもあるため、保証書をよく読み、施主側でも記録を残しておきましょう。

入居希望月から逆算して注文住宅のプロセスが把握できる「詳細スケジュール表」

注文住宅を計画的に進めるには、「いつまでに何をするか」を逆算して考えることが重要です。

以下の表では、3月入居・10月入居の2パターンを例に、家づくりのスケジュールを月ごとに整理しています。

現在の状況と照らし合わせながら、今やるべきことを確認してみましょう。

注文住宅・逆算スケジュール表(3月入居・10月入居)

月
3月入居
10月入居
前年5月 情報収集・家族会議 –
前年6月 土地探し開始 –
前年7月 住宅会社選び・資料請求 –
前年8月 見学 –
前年9月 契約検討 –
前年10月 住宅会社と契約 情報収集・家族会議
前年11月 プラン設計開始 土地探し開始
前年12月 間取り確定・仕様決定 住宅会社選び・資料請求
当年1月 確認申請 見学
当年2月 着工 契約検討
当年3月 完成・引渡し 住宅会社と契約
当年4月 – プラン設計開始
当年5月 – 間取り確定・仕様決定
当年6月 – 確認申請
当年7月 – 着工
当年8月 – 現場確認・施主検査
当年9月 – 最終仕上げ
当年10月 – 引渡し
当年11月 – –

以上はあくまで目安なので、多少前後しても問題ありません。

「焦らず、でも早めに動く」ことが、理想の住まいづくりのコツです。

注文住宅の段取りを知り、理想の家づくりを自分のペースで進めよう

今回は、注文住宅の進め方を6つのステップに分けてご紹介しました。

それぞれの段階で、施主としてやるべきことや気をつけたいポイントが見えてきたのではないでしょうか。

もし、いま「土地探しの真っ最中」なら、住宅会社と並行して動くことで選択肢が広がります。

すでに住宅会社と打ち合わせが始まっているなら、「確認申請」「住宅ローン本申込み」の時期を意識して進めましょう。

今のあなたの状況に合わせて、段取り表やスケジュール表を活用しながら、一歩ずつ進めていくことが大切です。

なかでも、「いつ入居したいか」から逆算して動く考え方は、スムーズな家づくりの鍵になります。

決めることの多さに戸惑う場面もあるかもしれませんが、焦る必要はありません。

自分の生活リズムや家族の予定に合わせて、ひとつずつ丁寧に進めていけば大丈夫です。
